鉾田市立旭小学校 工事の進捗について【R7.10月更新】

工事の進捗状況を動画や写真でご確認いただけます。

旭小学校 パース

学校名 :鉾田市立旭小学校

住所  :鉾田市玉田1047番地8

敷地面積:47,314m2(調整池5,794m2)

施設概要

建物名称

校舎

体育館

プール

構造

RC造 一部S造

RC造 一部S造

RC造 一部木造

階数

地上2階

地上2階

地上1階

延床面積

6999.80m2

1595.08m2

159.42m2

※RC…鉄筋コンクリート S…鉄骨

進捗動画

令和7年6月時点

進捗写真

令和6年10月

令和6年10月1日より旭小学校の建設工事が始まりました。

準備工事として、除草作業や仮囲いの設置を行いました。

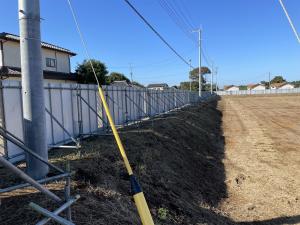

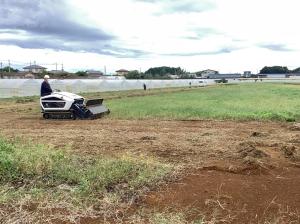

敷地整備1 敷地整備2

10月20日に、工事の安全を祈り、安全祈願祭を実施しました。

安全祈願祭 旭小学校 安全祈願祭 旭小学校2

令和6年11月

地盤改良工事を行いました。

R6.11月左 20241114-2

令和6年12月

基礎工事が進んでいます。

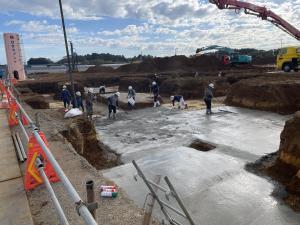

旭小学校 地盤改良2 旭小学校R6.12.23

令和7年1月

建物の基礎部分が出来上がりました。

鉄筋・型枠を組んでコンクリートを打設するという工程を、繰り返していきます。

R7.1.8 R7。1月→

令和7年2月

1階部分を施工しています。

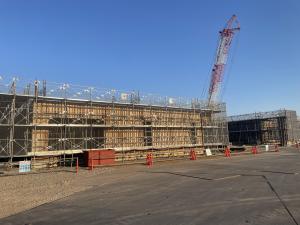

20250227 20250227-2

令和7年3月

引き続き、1階部分を施工しています。

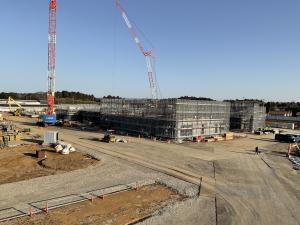

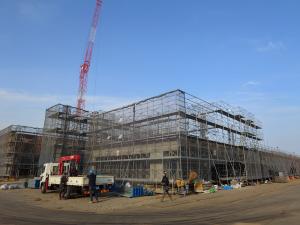

20250324 20250324-2

令和7年4月

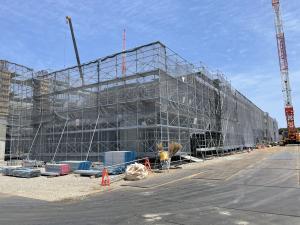

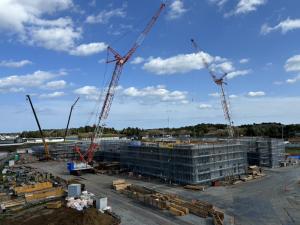

2階部分を施工しています。

20250415 20240421-2

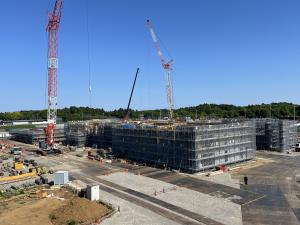

令和7年5月

引き続き、2階部分を施工しています。

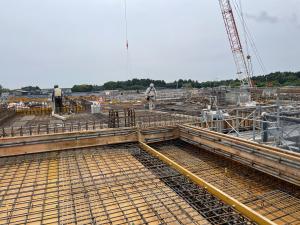

20250514 R7.5 右

令和7年6月

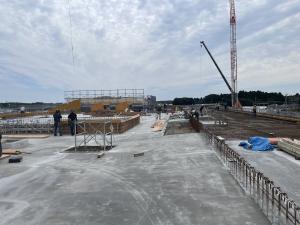

屋上部分を施工しています。

20250613A R7.6右

令和7年7月

校舎の躯体は、概ね完成しました。外壁工事や屋根工事を行っていきます。

また、内装工事が始まりました。

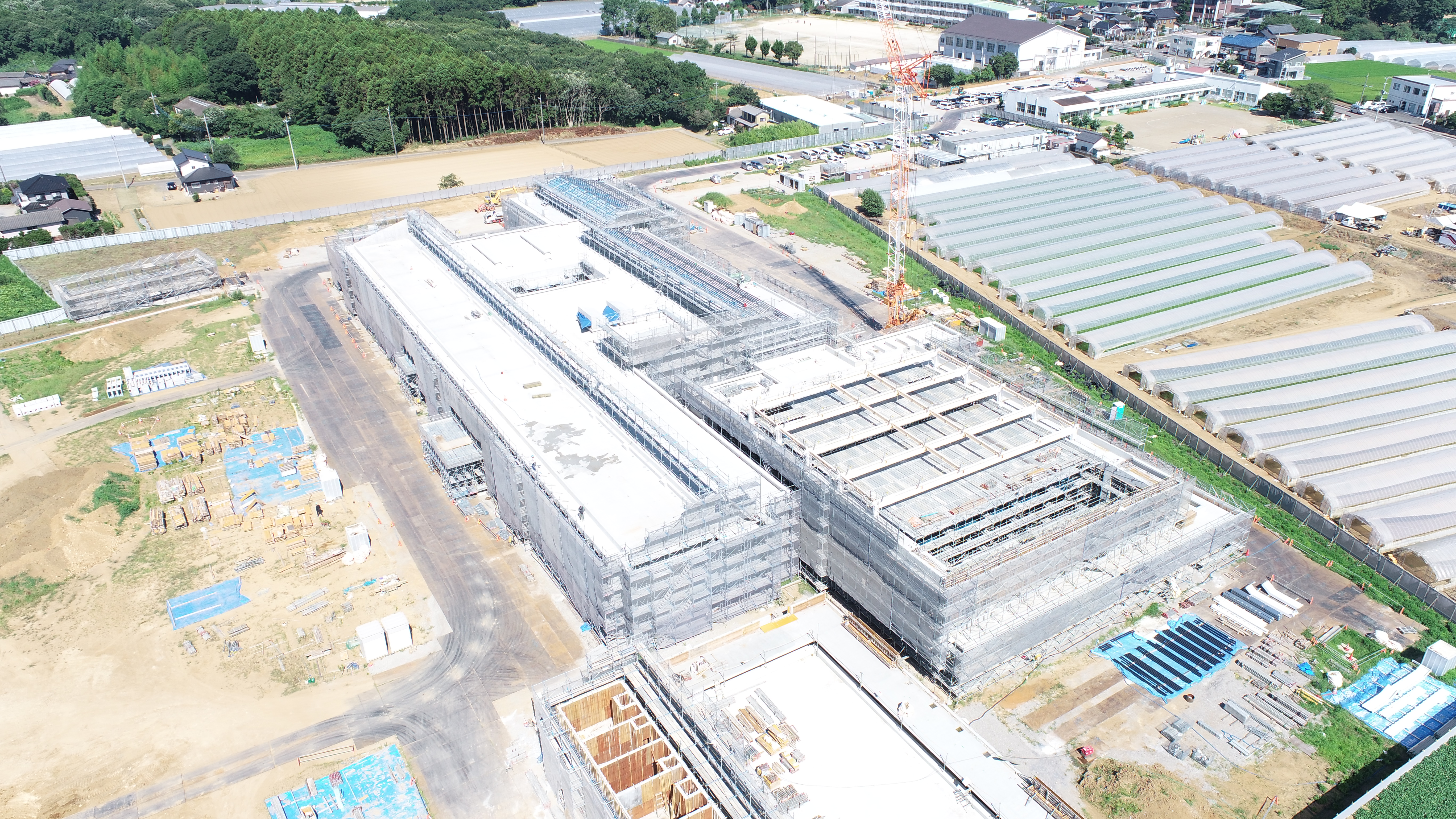

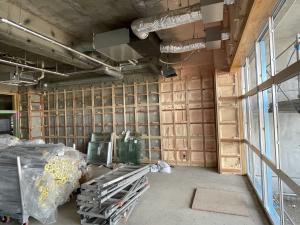

R7.7左 R77月右

令和7年8月

写真右は、体育館の施工状況です。

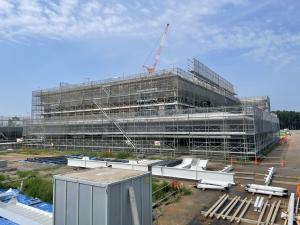

8月左 8月左

令和7年9月

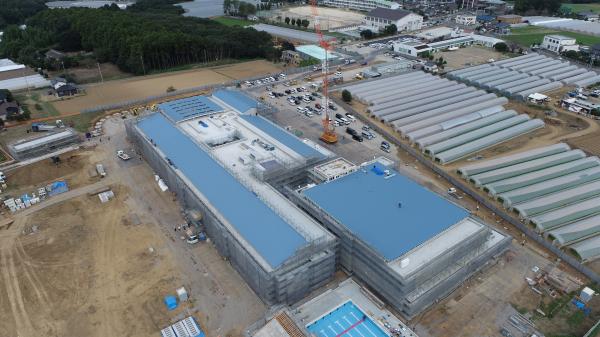

屋根工事は、完了しました。また、外壁の塗装を行っています。

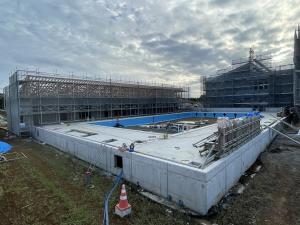

写真右は、プールの施工状況です。

R7.9左 R7.9pool

令和7年10月

外壁の仕上げと足場の解体を行っています。建物の外観は、概ね完成しました。

引き続き内装工事を行っています。

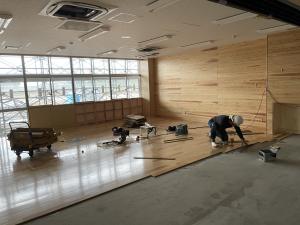

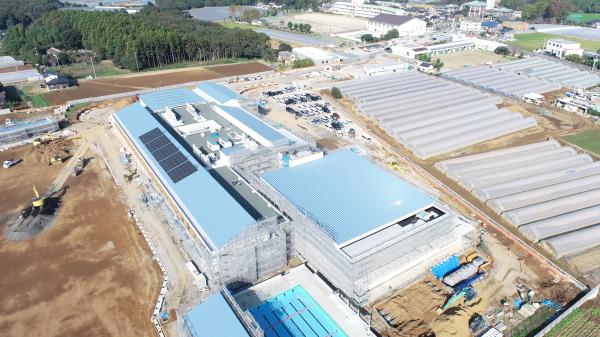

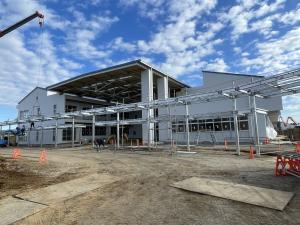

202510-2 R7.7月右

問い合わせ先

このページに関するお問い合わせは教育総務課です。

旭総合支所 2階 〒311-1492 鉾田市造谷605番地3

電話番号:0291-37-4340 ファクス番号:0291-37-3185

メールでのお問い合わせはこちら

アンケート

鉾田市ホームページをより良いサイトにするために、皆さまのご意見・ご感想をお聞かせください。
なお、この欄からのご意見・ご感想には返信できませんのでご了承ください。

Q.このページはお役に立ちましたか?
